La Pedemontana Fabriano-Muccia sarà completata entro il 2023.  La società Quadrilatero ha approvato  il 22 dicembre il progetto esecutivo degli ultimi due lotti (da Castelraimondo a Muccia) dell’arteria stradale che collega la Statale 77 Foligno Civitanova alla Statale 76 Perugia Ancona.

I lavori verranno consegnati nel mese di gennaio 2021, avranno un importo di 159 milioni, interamente finanziati e progettati, seguendo un cronoprogramma che prevede l’ultimazione dell’intero tratto della Pedemontana nel 2023.

La notizia è stata data, nel corso di una videoconferenza stampa, dal presidente della Regione Marche Francesco Acquaroli, dall’assessore regionale alle Infrastrutture Francesco Baldelli e dal presidente della Provincia di Macerata Antonio Pettinari, membro del Cda della Quadrilatero.

“Uno storico passo in avanti nella realizzazione del più ampio progetto della Quadrilatero e un regalo di Natale per le popolazioni dell’entroterra devastato dal sisma”, è stato il commento unanime degli amministratori.

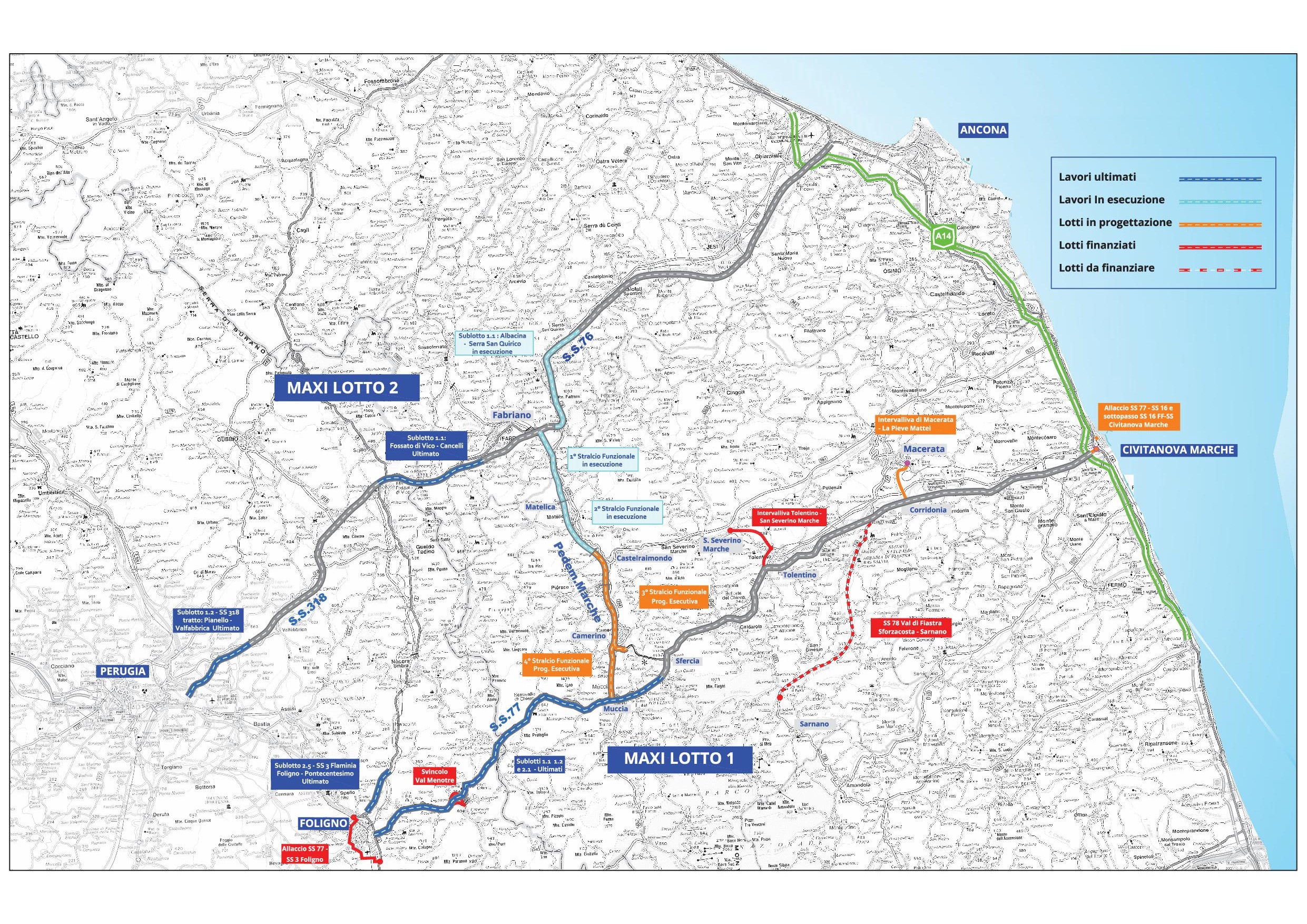

pedemontana
Francesco Baldelli, Francesco Acquaroli, Antonio Pettinari

Il presidente Pettinari ha ricordato come il progetto della Quadrilatero sia una “intuizione dei primi anni 2000, dopo il sisma del 1997. Va a servire il cuore e l’epicentro del territorio più colpito. L’ultimazione della Pedemontana non è solo un segno di speranza, ma condizione primaria per qualsiasi ipotesi di rilancio e ripresa di questi territori”.

Secondo il presidente Acquaroli, “è un’opera storica che proietta le Marche in un’alleanza strategica con l’Umbria, aprendo il nostro territorio alla viabilità della dorsale tirrenica. È impensabile guardare al futuro senza progetti concreti e cantierabili. Come governo regionale punteremo a realizzare quelle opere che attendono da anni una conclusione, recuperando i ritardi intollerabili che si sono accumulati negli anni scorsi”.

Acquaroli ha ribadito che “ultimare la Quadrilatero è un punto di partenza per progettare altri tratti di infrastrutture necessarie per la nostra regione ed è indispensabile anche per rendere il nodo intermodale di porto, interporto e aeroporto un riferimento interregionale e nazionale. La Pedemontana poi, in particolare, serve il territorio colpito dal sisma, nel cuore del collegamento tra Marche e Umbria, una zona che oggi sta attraversando una grave crisi industriale occupazionale: l’ultimazione di questa arteria potrà dare continuità anche alla tradizione imprenditoriale di queste comunità. Bene, dunque, questo passo avanti, l’esempio di come comportarsi per recuperare quella centralità essenziale per il rilancio”.

L’assessore Baldelli ha evidenziato che “le infrastrutture rappresentano un eccezionale moltiplicatore di sviluppo. La Pedemontana ne è un segmento, soprattutto nell’area colpita dal terremoto. Ora il nostro obiettivo è riproporre il modello Quadrilatero anche nelle altre province, con la realizzazione della Pedemontana delle Marche lungo tutti i 175 chilometri della regione e con lo strumento delle intervallive, con cui andremo a unire in un unico sistema tutta la nostra regione. Dopo anni di mancata visione complessiva, torneremo a progettare una regione con una rete infrastrutturale interconnessa e intermodale”.

L’approvazione del progetto esecutivo riguarda il terzo stralcio funzionale “Castelraimondo Nord – Castelraimondo Sud” (3,8 km) e il quarto “Castelraimondo Sud – Innesto SS77 a Muccia” (13,8 km). La Pedemontana collega Fabriano a Muccia lungo un tratto di 35,5 Km. L’intero itinerario è completamente finanziato. Il primo tratto “Fabriano-Matelica Nord” (9,6 Km – 90 milioni di costo complessivo) è in corso di esecuzione (raggiunto il 72,5% dell’avanzamento dei lavori che finiranno nel primo semestre 2021). Il secondo “Matelica Nord-Castelraimondo Nord” (8,1 Km – 90 milioni) concluderà i lavori nel primo trimestre 2022. Gli ultimi due tratti, da Castelraimondo Nord a Muccia, (17,6 Km – 159 milioni) vedranno l’ultimazione del cantiere nel 2023.
